Combien de temps dure réellement la rénovation d'un appartement ? Guide complet

La rénovation d'un appartement, qu'il s'agisse d'un petit studio ou d'un vaste espace haussmannien, est un projet enthousiasmant qui promet de transformer votre lieu de vie. Cependant, avant de pouvoir profiter de votre intérieur modernisé, il est essentiel de comprendre la durée des travaux. Cette période, souvent sous-estimée, dépend d'une multitude de facteurs, allant de la taille du logement à la complexité des interventions, en passant par la coordination des différents corps de métier et les éventuels imprévus. Cet article vous propose un guide complet pour estimer au mieux le temps nécessaire à la rénovation de votre appartement, en abordant toutes les étapes clés et les éléments qui peuvent influencer le calendrier.

Plan d'un appartement à rénover

L'organisation des travaux : la clé d'une rénovation maîtrisée

Une rénovation d'appartement réussie commence par une organisation méticuleuse. Avant même de penser à casser un mur ou à repeindre une pièce, une préparation rigoureuse est indispensable.

1. Définir le périmètre du projet et choisir ses interlocuteurs

La première étape consiste à évaluer l'étendue exacte des travaux à réaliser. S'agit-il d'une simple mise à jour esthétique (peinture, revêtements de sol) ou d'une rénovation plus profonde impliquant des modifications structurelles, la plomberie, l'électricité, voire la redistribution complète des espaces ? Cette évaluation permettra de définir le type de rénovation : légère, partielle ou lourde.

Ensuite, il faut décider qui va gérer le projet. Vous pouvez opter pour une auto-rénovation, où vous serez à la fois maître d'œuvre et maître d'ouvrage, ou faire appel à des artisans qualifiés. Si vous choisissez cette dernière option, il est crucial de répartir clairement les rôles et les missions. En fonction de l'ampleur de la rénovation, un architecte d'intérieur ou un maître d'œuvre peut s'avérer nécessaire pour vous accompagner dans la conception, l'élaboration d'un cahier des charges détaillé, la réalisation des plans et la sélection des matériaux.

2. La préparation du chantier : une phase cruciale pour maîtriser les délais

La phase de préparation est souvent sous-estimée, mais elle est fondamentale pour garantir la fluidité de l'exécution des travaux et, par conséquent, maîtriser les délais. Elle comprend plusieurs aspects essentiels :

  • Plans et métrages précis : Avoir des plans détaillés de votre appartement, incluant les emplacements des arrivées et évacuations d'eau, ainsi que les gaines techniques, est indispensable pour que les artisans puissent établir des devis précis. Ces plans vous aideront également à vous projeter dans votre futur aménagement. Des plans en 3D peuvent être demandés pour une meilleure visualisation.
  • Choix des matériaux et équipements : Il est important de définir précisément les matériaux et équipements que vous souhaitez installer. Dans certains cas, il peut s'agir de choisir directement des produits en showroom, tandis que dans d'autres, un architecte d'intérieur proposera des plans sur mesure. La validation rapide de ces choix est primordiale.
  • Commandes anticipées : Pour les éléments dont les délais de livraison sont longs (carrelage, robinetterie, cuisine, fenêtres spécifiques), il est conseillé de passer commande le plus tôt possible. Cela évite des retards inutiles une fois le chantier démarré.
  • Obtention des autorisations administratives : Si votre projet implique des modifications de façade, la création de nouvelles ouvertures, ou touche aux parties communes, des démarches administratives comme une déclaration préalable de travaux ou un permis de construire peuvent être nécessaires. À Paris et dans certaines copropriétés, il faut également obtenir l'accord de l'assemblée générale des copropriétaires. Ces démarches peuvent prendre plusieurs semaines, voire plusieurs mois, et doivent impérativement être anticipées.

Cette phase de préparation peut durer de quelques jours à plusieurs semaines, selon la complexité du projet et la disponibilité des différents intervenants.

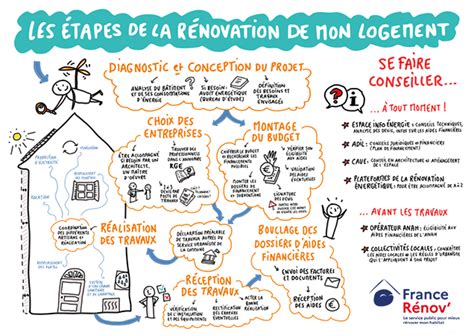

Schéma des étapes d'une rénovation

La durée des travaux : des délais variables selon le type de rénovation et la surface

Une fois la phase préparatoire achevée, le chantier peut démarrer. La durée des travaux varie considérablement en fonction de plusieurs facteurs.

Durée moyenne des travaux en fonction de la surface

Bien que chaque projet soit unique, des tendances se dégagent quant à la durée moyenne des travaux en fonction de la surface de l'appartement :

  • Appartement de 40 m² : Comptez généralement entre 10 jours et 2 mois, selon l'ampleur des travaux. Une rénovation légère comme la peinture des cloisons, portes et plafonds, avec ponçage et vitrification d'un parquet, peut prendre environ 10 jours.
  • Appartement de 60 m² : Une durée de 2 à 3 mois est plus réaliste pour des travaux plus conséquents, tels que la démolition de cloisons, la rénovation électrique, la pose de carrelage, la peinture complète et l'installation d'une nouvelle cuisine.
  • Appartement de 80 m² : Pour une rénovation lourde incluant des modifications structurelles, la création de nouvelles pièces, la réfection des réseaux, l'isolation et l'aménagement d'espaces comme une salle de bain ou une terrasse, la durée peut s'étendre sur 4 à 8 mois.
  • Appartement de 100 m² : Une rénovation complète, incluant la démolition pour repartir sur un plateau nu, la redistribution des pièces, le déplacement de la cuisine, la création de dressings, la rénovation de la salle de bain et le changement des fenêtres et sols, peut nécessiter entre 4 et 5 mois.
  • Appartement de 130 m² : Pour une rénovation complète de cette envergure, incluant sols, peinture, cloisons, mise aux normes des réseaux et rénovation de plusieurs salles de bains et de la cuisine, prévoyez environ 4 mois.

Il est à noter que ces estimations sont des moyennes et peuvent varier. Par exemple, un appartement haussmannien de 90 m² peut nécessiter 3 mois de travaux sans interruption pour une rénovation complète.

Détail par type de rénovation

Pour affiner votre estimation, il est utile de considérer la durée moyenne des travaux selon leur nature :

  • Rafraîchissement simple (peinture, sols, petits rafraîchissements) : Cette catégorie comprend des travaux comme la peinture des murs et plafonds, le ponçage et la vitrification du parquet, le changement des revêtements de sol, ou de petites réparations électriques ou de menuiserie. La durée moyenne est de quelques semaines, souvent entre 2 et 3 semaines. C'est une option idéale pour un bien locatif ou un appartement en bon état général.
  • Rénovation partielle : Elle implique des travaux plus conséquents comme la rénovation d'une cuisine ou d'une salle de bain, une mise aux normes électrique ou de plomberie partielle, la dépose de cloisons légères, ou la pose de nouveaux sols et finitions décoratives. La durée moyenne se situe entre 4 et 8 semaines, soit environ 2 à 4 mois. C'est idéal pour moderniser un logement ancien sans tout refaire.
  • Rénovation complète (ou lourde) : Ce type de rénovation implique la démolition et la redistribution des pièces, la réfection complète des réseaux (eau, gaz, électricité), la reprise des sols, murs et plafonds, l'isolation acoustique et thermique, ainsi que la pose de la cuisine et des salles d'eau, et les peintures de finition. La durée moyenne est de 8 à 16 semaines, voire plus selon la superficie. Cela correspond à 4 à 7 mois de travaux. C'est idéal pour un appartement ancien à restructurer intégralement ou un bien haussmannien nécessitant une réhabilitation complète. Par exemple, pour un appartement de 80 m² à Paris, comptez environ 10 à 12 semaines pour une rénovation totale.

Comment Rénover un Bien Immobilier (guide Complet)

Les étapes clés d'un chantier de rénovation et leur impact sur la durée

La durée totale d'une rénovation est la somme des délais de chaque étape. Chaque phase doit être pensée dans un ordre précis pour éviter les retards.

  1. Études et préparation (1 à 3 semaines) : Cette étape comprend les relevés techniques, l'élaboration des plans, le chiffrage précis, la sélection des matériaux et la validation des choix esthétiques. La commande anticipée des produits à délais longs fait également partie de cette phase.
  2. Démolition et dépose (3 à 5 jours) : Il s'agit du démontage des anciens revêtements, meubles, sanitaires, suivi du tri et de l'évacuation des gravats en déchetterie agréée. La protection des parties communes est également assurée à ce stade. Une bonne organisation à cette étape est essentielle : "Un bon chantier est un chantier propre !".
  3. Gros œuvre et réseaux (2 à 4 semaines) : Cette phase concerne la réfection complète de l'électricité, de la plomberie, du chauffage, les reprises structurelles (ouverture de murs porteurs, par exemple), la création de cloisons neuves, de faux-plafonds et la mise en place des réservations techniques.
  4. Plâtrerie, sols et murs (2 à 3 semaines) : Elle inclut le rebouchage, les enduits, les ragréages, la pose des revêtements de sol (carrelage, parquet, PVC), ainsi que l'application d'une primaire et des premières couches de peinture.
  5. Finitions et ameublement (1 à 3 semaines) : Cette dernière étape comprend la pose des éléments de menuiserie, de la cuisine et de la salle de bain, les peintures de finition, l'installation des éclairages, et enfin, le nettoyage du chantier avant la remise des clés.

Un conducteur de travaux expérimenté coordonne chaque corps de métier pour garantir le respect du planning établi.

Facteurs influençant la durée des travaux et les imprévus

Plusieurs éléments peuvent considérablement accélérer ou, au contraire, retarder une rénovation d'appartement. Il est donc crucial de les anticiper.

L'état initial du logement

Un appartement ancien en mauvais état, avec des murs fissurés, un sol irrégulier, une plomberie vétuste ou une installation électrique obsolète, demandera des reprises plus longues et plus complexes. La découverte d'éléments cachés comme des traces d'amiante, des infiltrations d'eau ou des murs porteurs non prévus peut rallonger significativement la durée des travaux.

L'accessibilité du site

Dans les grandes villes comme Paris, l'accessibilité du chantier peut être un facteur déterminant. Les chantiers situés en étage sans ascenseur, dans des cours intérieures étroites, ou dans des immeubles soumis à des horaires de travail restreints (pour limiter les nuisances sonores) rallongent mécaniquement les délais.

Les autorisations et délais de copropriété

Dans les immeubles en copropriété, il faut tenir compte des délais d'obtention des autorisations de l'assemblée générale, qui peuvent être longs. Les restrictions horaires imposées par le règlement de copropriété (souvent entre 8h et 18h) pour les travaux bruyants, ainsi que les contraintes liées à l'accès aux parties communes et aux protections imposées, doivent également être intégrées au planning.

Les temps de séchage incompressibles

Certaines étapes des travaux impliquent des temps de séchage qui ne peuvent être raccourcis. Il s'agit notamment de la chape ou du ragréage (3 à 7 jours selon l'épaisseur), des enduits et peintures (24 à 48 heures entre les couches), ou des colles et joints de carrelage (12 à 24 heures minimum). Ces délais, souvent sous-estimés, sont essentiels pour garantir la durabilité et la qualité du résultat.

La meilleure période pour rénover

Certaines périodes de l'année sont plus propices que d'autres pour démarrer des travaux.

  • Périodes à éviter : Il est préférable de bannir la période de fin juillet à fin août, car les artisans travaillent très rarement durant cette période de vacances. Les fêtes de fin d'année peuvent également être compliquées pour les approvisionnements en raison des congés variés. De plus, les fortes chaleurs, comme lors d'une canicule, rendent l'application de certaines peintures très difficile.
  • Meilleure période : L'idéal est de débuter les travaux à la fin de l'hiver jusqu'à la fin du printemps. Cette période offre généralement des conditions météorologiques plus favorables et une meilleure disponibilité des artisans.

Calendrier illustrant les saisons et leur impact sur la rénovation

Imprévus et marge de sécurité : pourquoi prévoir une marge de manœuvre ?

Même avec une organisation précise et rigoureuse, des imprévus peuvent survenir lors d'un chantier de rénovation. Il est donc fortement conseillé d'ajouter une marge de sécurité de 10 à 15 % au délai initial pour absorber ces éventuels contretemps. Ces aléas peuvent être dus à la découverte de problèmes structurels, à des mises aux normes imprévues, ou à des ajustements demandés en cours de chantier. Les professionnels sérieux réalisent des diagnostics approfondis en amont pour limiter ces risques, mais il est toujours prudent de prévoir une marge.

Qui contacter pour une rénovation d'appartement ?

La rénovation d'un appartement nécessite souvent l'intervention de plusieurs corps de métier. Voici les principaux artisans à contacter :

  • Pour la cuisine : Électricien, plombier, cuisiniste ou agenceur.
  • Pour la salle de bain : Électricien, plombier, et chauffagiste si nécessaire.
  • Pour les murs et portes : Plaquiste et peintre.
  • Pour les sols : Carreleur, parquettiste, ou spécialiste en béton ciré ou sol vinyl.

Il est recommandé de faire appel à au moins deux artisans différents pour chaque corps de métier afin de pouvoir comparer les choix techniques et les prix. Lors des rencontres, demandez aux artisans d'être les plus descriptifs possible dans leurs devis, en indiquant clairement le coût horaire de leur main d'œuvre et les marques des matériaux proposés. C'est sur ces critères que vous pourrez comparer les offres.

Comment réduire la durée des travaux de rénovation ?

Raccourcir un chantier sans compromettre la qualité est possible avec une bonne préparation et une coordination efficace. Voici quelques astuces d'experts :

  • Finaliser les plans et devis avant le démarrage : Assurez-vous que tous les aspects techniques et esthétiques sont validés avant le début des travaux.
  • Geler le plan d'aménagement : Toute modification en cours de chantier entraîne un décalage du planning.
  • Choisir des matériaux en stock : Privilégiez les matériaux facilement disponibles plutôt que ceux sur commande longue.
  • Prévoir des livraisons synchronisées : Assurez-vous que le carrelage, le parquet, la cuisine, etc., arrivent au bon moment pour éviter les temps morts.
  • Utiliser un interlocuteur unique : Un maître d'œuvre ou une entreprise générale peut centraliser la communication et éviter les ruptures de coordination.
  • Organiser des réunions de chantier hebdomadaires : Cela permet de suivre l'avancement, de résoudre rapidement les problèmes et de s'assurer que tout se déroule comme prévu.
  • Réception intermédiaire à chaque grande phase : Valider chaque étape majeure avant de passer à la suivante permet de détecter et corriger les problèmes au plus tôt.

En suivant ces conseils et en anticipant au mieux chaque étape, vous augmenterez vos chances de réaliser votre projet de rénovation dans les délais impartis, tout en garantissant un résultat de qualité. La patience, la méthode et une organisation rigoureuse sont les maîtres mots d'une rénovation d'appartement réussie.
